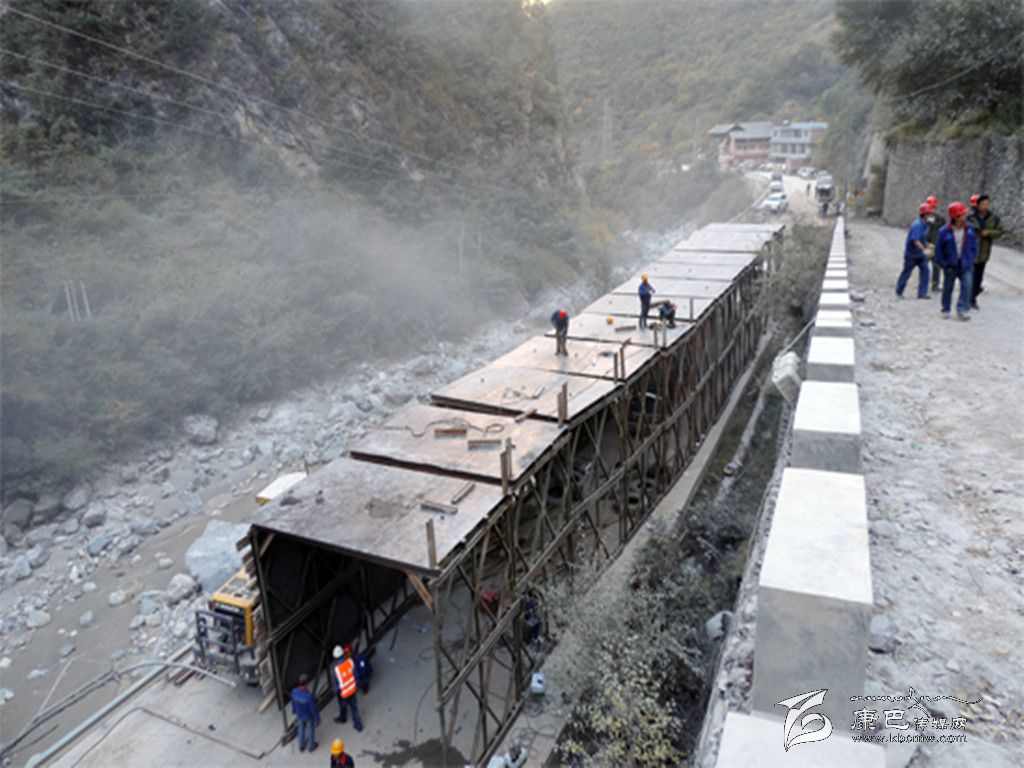

長河壩湯壩土料場公路搶通防護工程現場。
本網訊(楊琳 廣昊 文/圖)11月15日,筆者從甘孜水電公司獲悉,長河壩水電站湯壩土料場公路防護工程已全線搶通,并已通過康定市交通運輸局驗收。目前,長河壩大壩心墻填筑正在緊鑼密鼓地進行,按照公司2015年的工期節點計劃,年底長河壩大壩全斷面填筑將到1640米高程,能夠滿足2016年長河壩下閘蓄水的總體目標要求。
10月20日上午10時,甘孜水電“大干四季度、沖刺大壩填筑目標”的勞動競賽正在如火如荼地進行,從長河壩水電站湯壩土料場開采的礫石土也在緊鑼密鼓地朝著大壩運輸。突然,一陣劇烈的響動,湯壩土料場通往長河壩大壩必經道路金湯河硅廠段左側山體由于巖石風化、發生大面積崩塌,礫石土運輸被迫全面中斷,隨后大壩礫石土料填筑、運輸及礫石土場內開挖及邊坡支護工程也相繼停工。
甘孜水電公司建設的長河壩水電站是一等大I型水電工程,目前世界上尚無已建成的同等規模工程。長河壩大壩集超高心墻堆石壩、河床深厚覆蓋層、高地震烈度、狹窄河谷四大難度于一體,壩體和基礎的防滲處理設計、大壩抗震安全措施,均無成熟經驗可借鑒,給設計、施工和運行帶來前所未有的世界級難題。對于超高心墻的礫石土堆石壩而言,礫石土心墻的填筑進度直接關系到大壩整體的填筑進度,因此確保礫石土的開采、運輸和填筑是整個大壩建設的重中之重。
面對突如其來的地質災害,為保證道路上段的康定市金湯鎮居民和湯壩料場施工人員的生命財產安全,甘孜水電公司第一時間向地方政府進行了匯報溝通,并及時對該路段進行了交通管制,禁止一切車輛和人員通行,同時安排專人嚴密監控該區域險情、及時匯報,在全面掌控地質災害情況的基礎上有效避免了二次傷害發生。
針對山體崩塌及道路受阻情況,甘孜水電公司與有關參建單位就隧道搶通、防護網安裝等多個防護搶通方案進行了比選和論證,確定了架設鋼結構棚洞應急保通方案,并用8天時間高效快捷地完成了78米長的一期防護棚洞建設,使湯壩土料場公路具備臨時通行條件,緩解了山體崩塌給當?shù)厝罕娚a(chǎn)生活造成的影響,切實履行了央企的社會責任,有效降低了山體崩塌對長河壩工程建設的進度影響。
